Vidange du bassin des Ulis

Vidange du bassin des Ulis

Le barrage des Ulis du Parc Sud a été créé en 1975. Ce barrage a été surclassé en classe B en raison des enjeux situés à l’aval (autoroute A10 et ligne TGV Atlantique) par arrêté préfectoral n°2010-DDT-SE-1167 du 13 décembre 2010. Des travaux de mises aux normes étaient obligatoires et ont nécessité une vidange du plan d’eau artificiel.

Descriptif des travaux

Trois grandes étapes

Une vidange complète du bassin permettant de réaliser un état des lieux complet du barrage et d’effectuer les travaux nécessaires pour le mettre aux normes.

L’installation de nouveaux équipements de surveillance afin de mieux suivre le fonctionnement et la sécurité du barrage

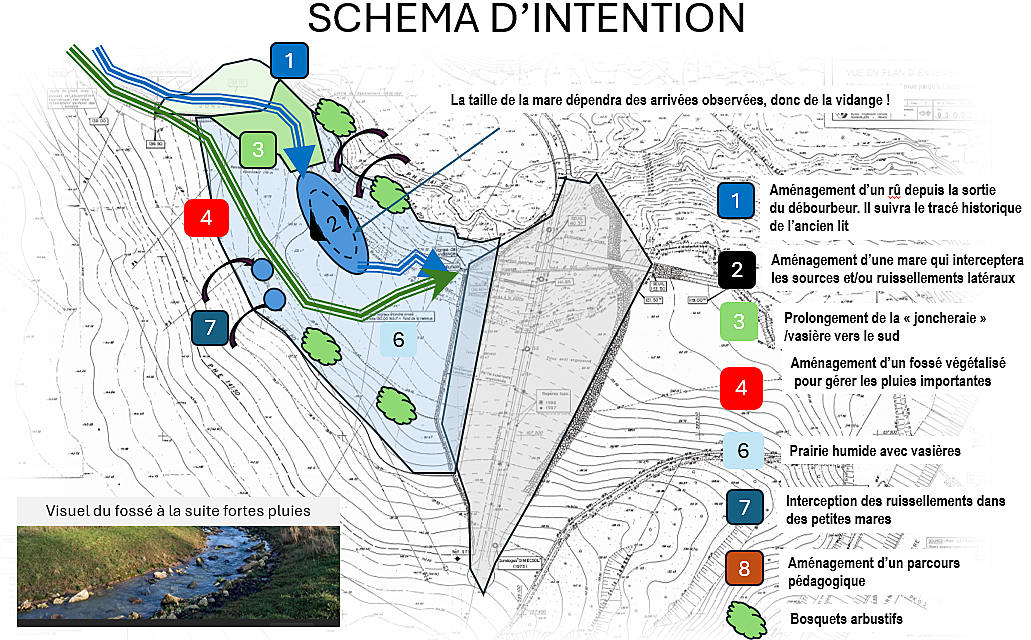

La restauration du site sur le plan écologique, avec la création de nouveaux milieux naturels (mares, zones humides), et l’adaptation du mode de gestion du barrage pour un fonctionnement plus respectueux de l’environnement

Planning

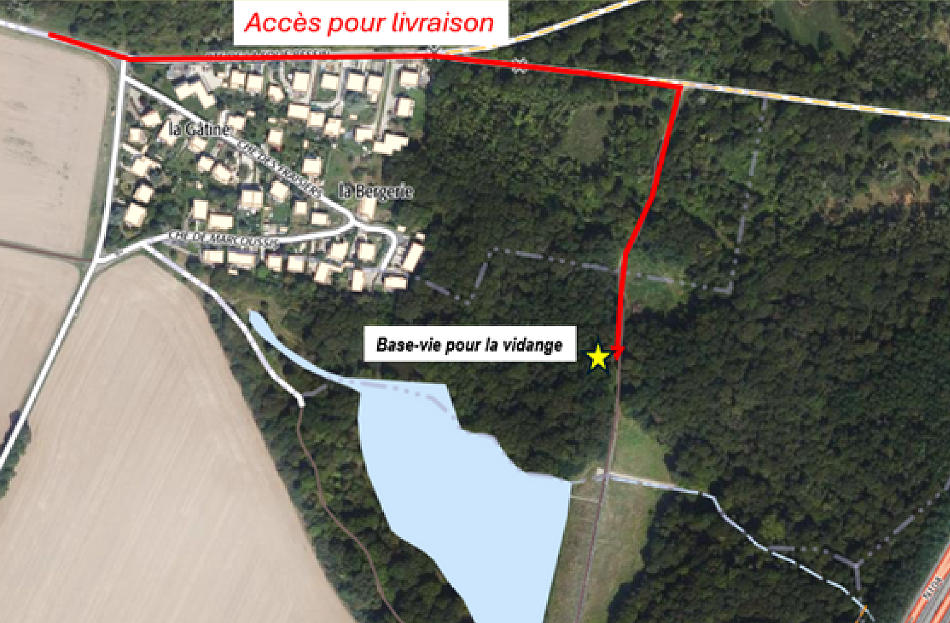

  • Début des travaux : 2 février 2026
  • Les étapes 2 et 3 ont été réalisées une fois que la vidange achevée.
  • 8 mois de travaux au total :
    • 1 mois pour la vidange
    • 7 mois pour les étapes 2 et 3.

Coût des travaux

1 300 000,00 € TTC

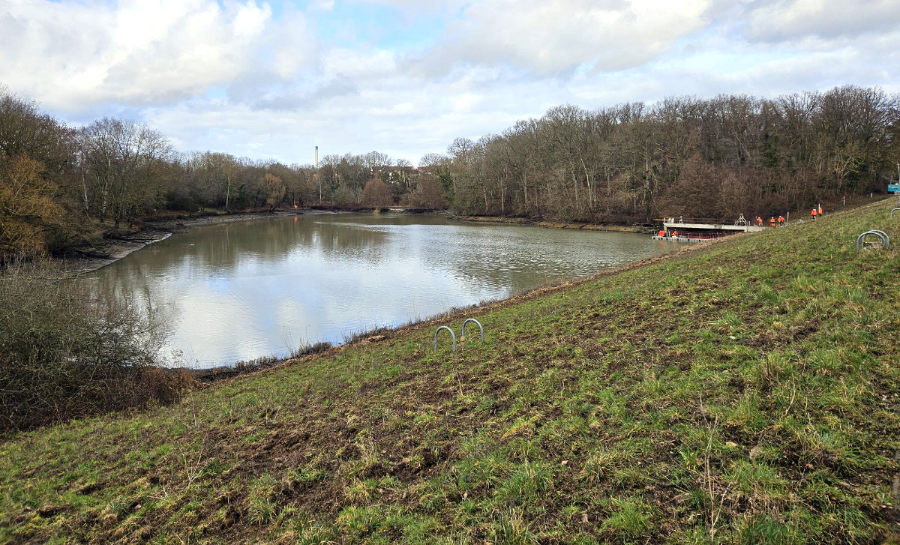

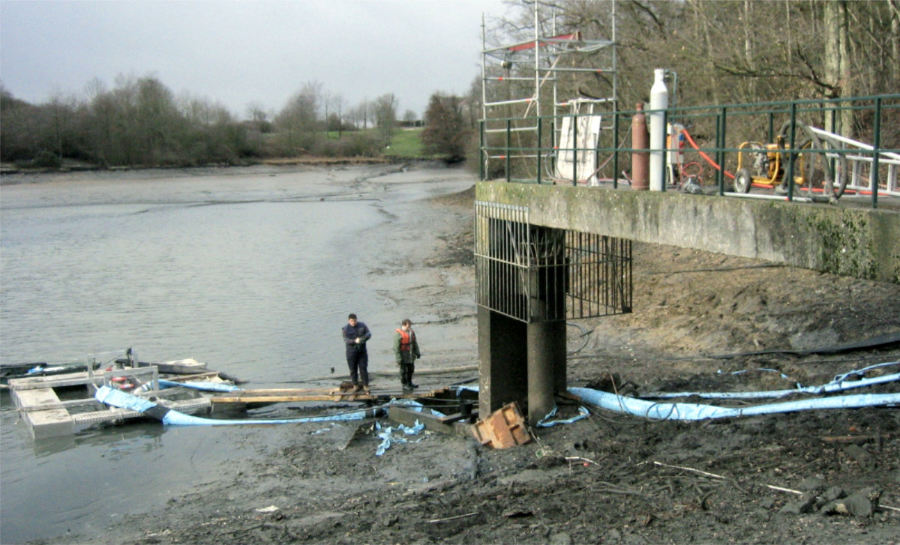

Spécificités de la vidange

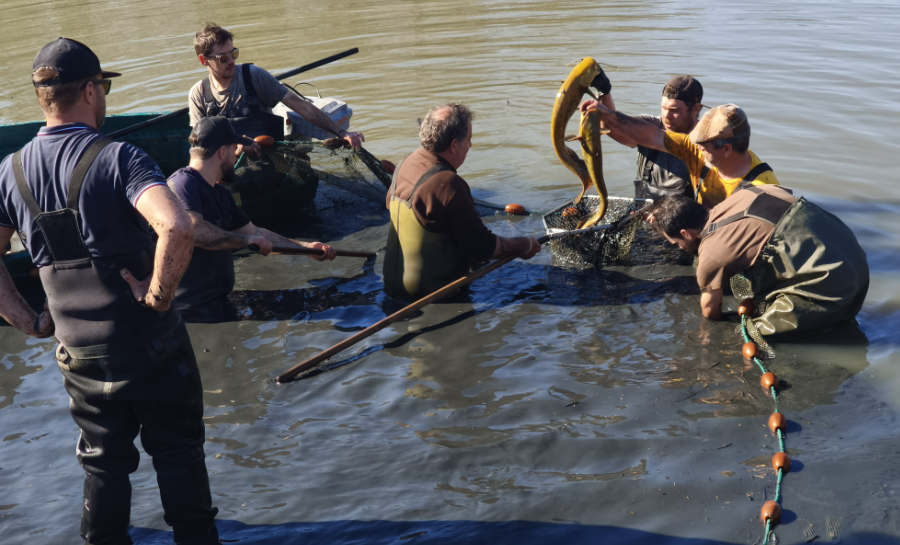

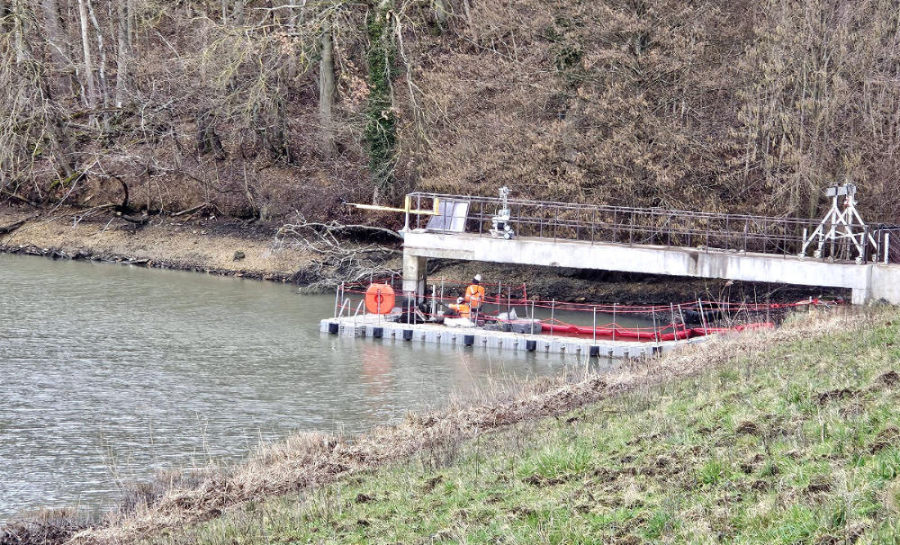

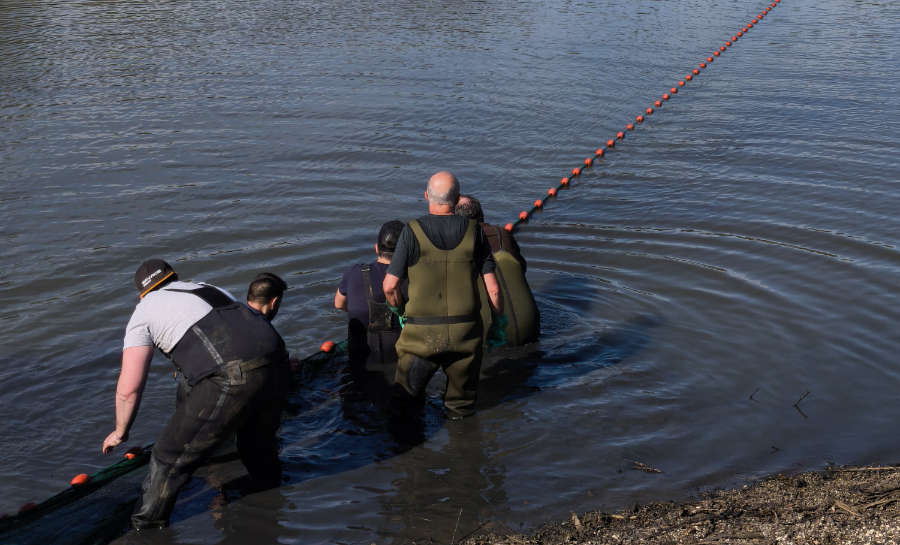

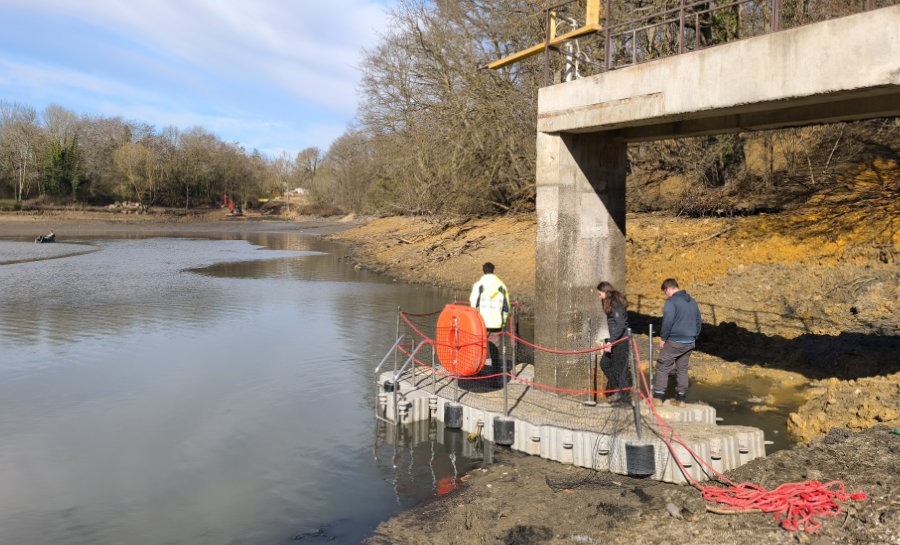

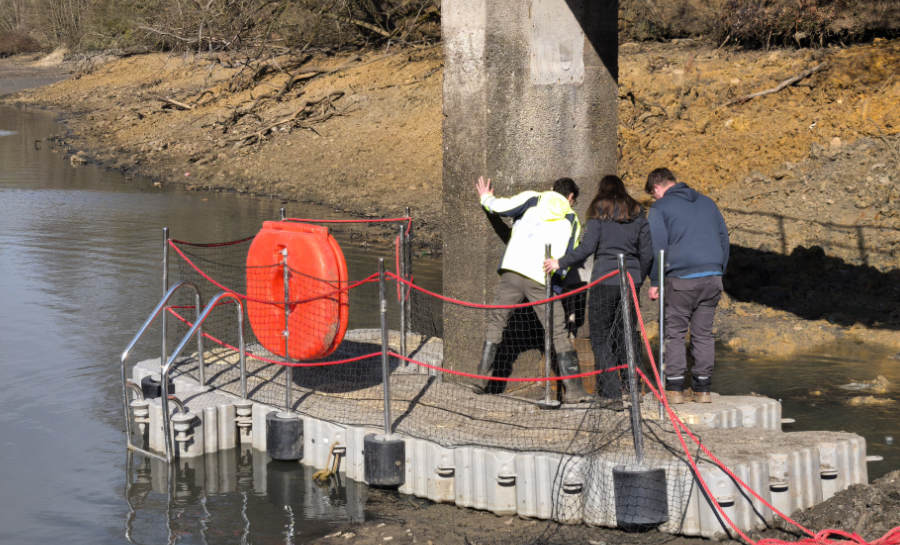

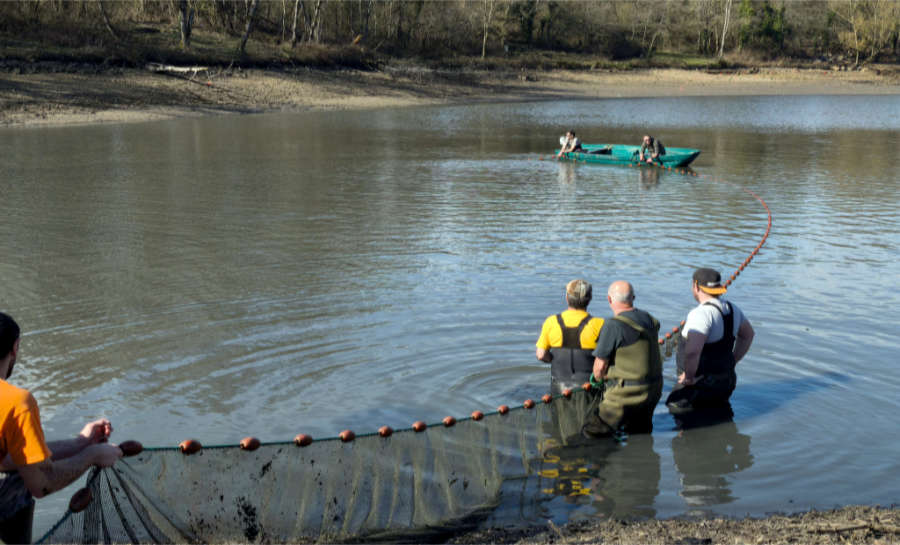

Le trop-plein du barrage a été découpé afin de permettre une vidange contrôlée et naturelle du plan d’eau, par simple écoulement de l’eau. Un plan de sauvetage des poissons a été effectué avec la Fédération de Pêche de l’Essonne.
